机械立体车库安装注意事项:从前期准备到验收维护全流程
机械立体车库的安装涉及复杂工程环节,需从场地勘察、设备适配到施工安全等多维度把控。以下从关键节点出发,梳理安装过程中的注意事项。
一、场地勘察与方案设计

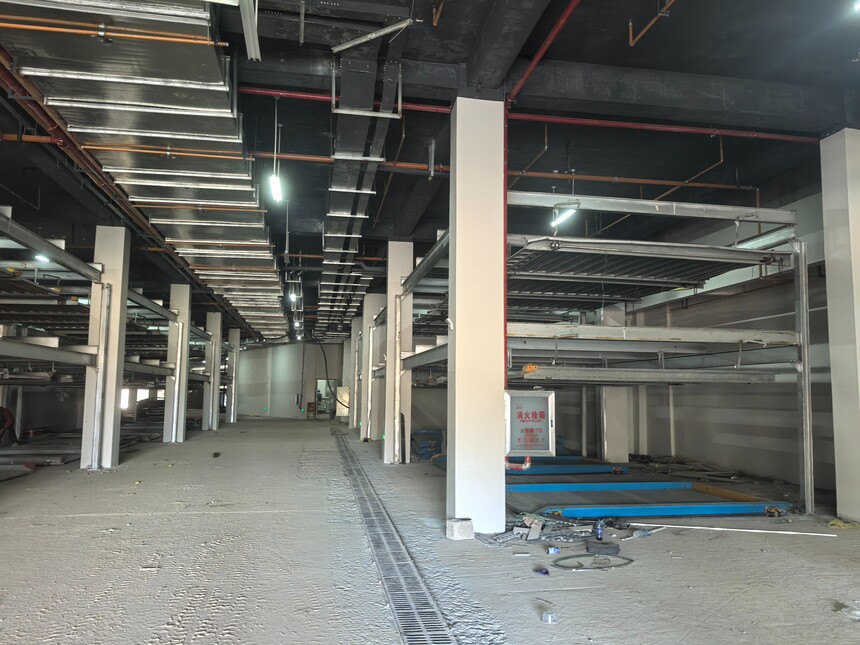

地形与空间评估
安装前需测量场地尺寸,确保符合设备净空要求。例如,升降横移式车库需预留≥3600mm的净高度,垂直升降式则需≥5300mm。需检查地下管线、消防设施等是否与设备冲突,避免因空间不足导致返工。地质与承重检测
对地基进行压实度测试,确保承载力满足设备要求。例如,四层以上车库需混凝土基础强度达C25以上,地脚螺栓预埋深度误差需控制在±5mm内,防止长期使用后沉降。方案合规性审查
设计方案需符合《机械式停车设备安全规范》,提交规划、消防等部门审批。例如,人行通道宽度需≥0.6m,疏散门应向外开启,避免因违规设计导致验收失败。
二、施工准备与基础建设
施工团队资质审核
安装人员需持特种设备作业证,具备液压系统调试、电气布线等技能。例如,液压系统油管铺设需遵循“无交叉、无扭曲”原则,避免漏油风险。材料与设备检验
检查立柱、横梁等钢材厚度是否达标(如Q235B钢材厚度误差≤0.5mm),电气元件需有3C认证。例如,电机链条需选用40Cr材质,抗拉强度≥800MPa,防止断裂。基础施工标准
混凝土浇筑需振捣密实,表面平整度误差≤2mm/m。预埋件定位采用激光标线仪,误差≤3mm。例如,地脚螺栓垂直度偏差需≤1°,避免立柱倾斜。
三、设备安装与调试要点
结构组装精度控制
立柱安装需用水准仪调平,相邻立柱高度差≤1mm。横梁焊接需满焊,焊缝高度≥6mm。例如,轨道直线度误差≤1mm/m,防止车板运行卡顿。电气系统安全防护
电缆需穿金属管保护,接地电阻≤4Ω。电机需配置过载保护器,动作电流设为额定电流1.2倍。例如,控制柜需安装防雷模块,避免雷击损坏元件。调试与载荷测试
空载运行需完成100次升降循环,检查限位开关灵敏度。额定载荷测试需加载至1.25倍设计值,持续运行2小时无异常。例如,链条需进行拉伸试验,破断载荷≥设计载荷4倍。
四、安全措施与验收规范
施工安全防护
高空作业需系双钩安全带,作业面下方设置警戒区。例如,地坑周边需安装1.2m高护栏,防止坠落。电气作业需断电挂牌,避免误操作触电。安全装置配置
设备需配备防坠器、超限位开关、人车误入检测等装置。例如,防坠器动作时间≤0.1s,载车板坠落距离≤20mm。急停按钮需设置在操作面板及地面,便于紧急制动。验收与交付标准
验收需提交施工记录、检测报告等文件。例如,噪声测试需≤65dB(A),运行速度误差≤5%。交付时需培训操作人员,确保掌握应急处理流程。
机械立体车库安装需以安全为前提,通过精细化施工与严格验收,保障设备长期稳定运行。据统计,规范安装可使设备故障率降低40%,使用寿命延长至15年以上。
