机械立体车库安装工期解析:科学规划是关键
机械立体车库作为城市停车难题的“空间魔术师”,其安装工期受多重因素影响,合理规划与专业执行是缩短周期的核心。本文从工期构成、关键变量及优化策略三方面展开分析,为项目方提供参考。

一、典型工期范围与构成
以3层升降横移式立体车库为例,在场地条件良好、设备现货供应、施工组织高效的情况下,总工期通常为45—90天,涵盖基础土建、设备安装、调试验收三大阶段。具体分解如下:
基础土建(14—45天):包括地质勘查、基坑开挖、混凝土浇筑及养护。若场地需加固(如软土地基处理)或涉及地下管线迁改,周期可能延长至60天以上。

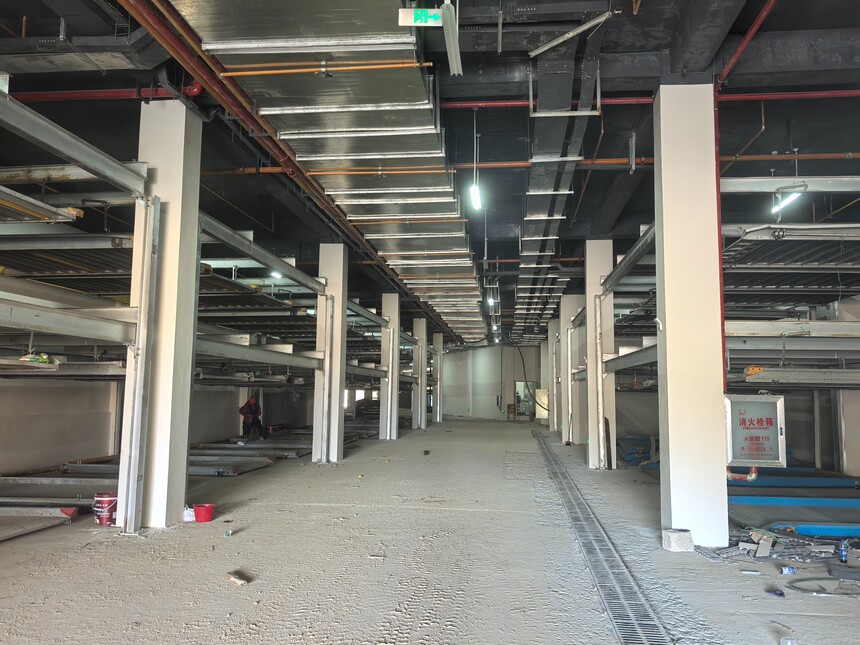

设备安装(14—35天):包含钢结构框架搭建、传动系统安装、载车板调试等环节。模块化预装设备可缩短现场组装时间,例如部分项目通过工厂预制部件,将安装周期压缩至10天内。
调试验收(7—30天):需完成空载/重载测试、安全装置校验及第三方检测。若发现设计缺陷或部件故障,整改周期可能额外增加5—10天。
二、影响工期的四大变量
设备类型与复杂度
简易升降式车库结构简单,安装周期可控制在7—15天;而垂直循环式或平面移动式车库因传动系统复杂,工期可能延长至3—6个月。例如,10层智能立体车库若采用模块化安装,两周即可完成主体搭建,但需额外时间进行系统联调。场地条件与审批流程
地下车库需考虑通风、排水及净高要求,若原设计未预留空间,改造周期可能翻倍。此外,规划许可、消防验收等审批环节若滞后,每项手续平均延误工期7—14天。供应链与施工组织
关键部件(如液压油缸、减速器)供货延迟会导致现场停工。经验丰富的团队可通过并行作业(如土建与钢结构安装同步推进)缩短总工期20%—30%。气候与季节因素
极端天气(如暴雨、低温)会限制户外焊接、混凝土养护等作业,北方地区冬季施工效率可能下降40%。
三、工期优化策略
前期精准规划:委托专业团队进行场地勘查,提前完成地质加固、管线迁改等前置工作,避免后期返工。
选择模块化设备:优先采购预装化程度高的产品,减少现场组装难度。例如,某项目通过采用工厂预装的轨道模块,将安装时间缩短30%。
强化供应链管理:与供应商签订供货时间表,明确违约责任,并储备常用备件以应对突发需求。
并行作业与资源统筹:合理划分土建、安装、电气等施工界面,提升班组交替效率。例如,在混凝土养护期间同步进行设备预装,可节省5—7天工期。
机械立体车库的安装工期是技术、管理与资源协同的结果。通过科学规划、选择适配设备及强化过程管控,项目方可在保障质量的前提下,实现工期与成本的双重优化。
